这个神奇的项目位于贵州省六盘水市,是一个易地搬迁移民房项目。
5月5日政府定下了目标, 32户人家需要在建党节前入住。掐指一算,5栋单体只有55天工期,几乎是一个不可能完成的任务!
为了给党献礼,everything is possible!
请看工期表:
当天开始设计,当天施工单位进场平整场地、做围挡,杀猪敬老天爷!
2天后设计出基础图……开始施工基础,
7天后出钢结构图,工厂开始深化……
然而困难还不只是工期,政府要求含简单装修造价不超过1500元/㎡,怎么可能?!
But impossible is nothing!
每平方钢构用量低于40kg,仅用了一种截面的热轧型钢HN250x125x6x9,钢柱截面截面120mm,全部包在墙内,室内无突梁突柱。采购和加工也极为便利,加工成本低!
以下,分享一些建造过程。

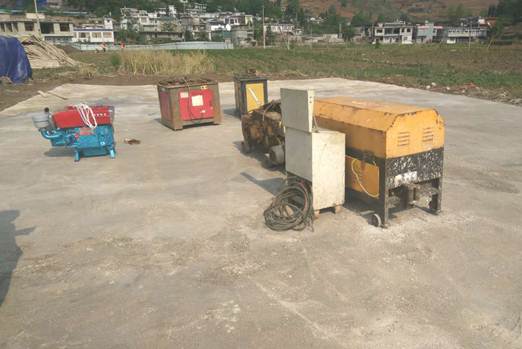

第2天,现场已经进行场地平整

基础开挖

还要地基处理!老天爷不知道我们只有55天吗?

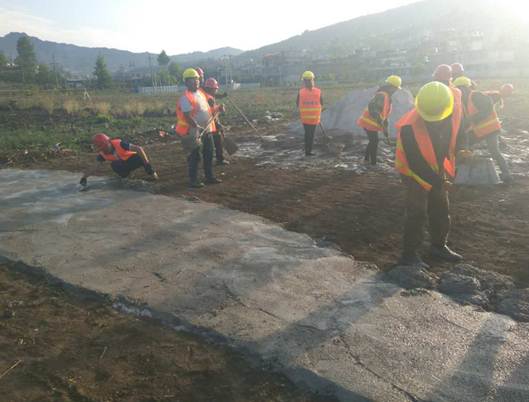

垫层浇筑
垫层浇筑完成,钢筋制作设备进场

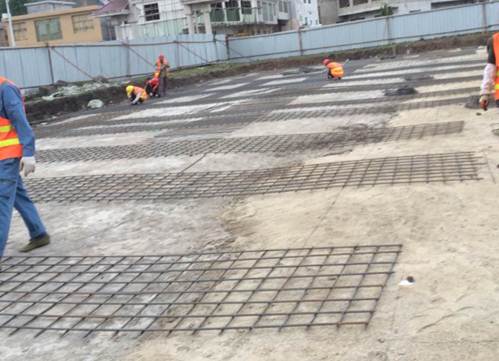

基础钢筋绑扎

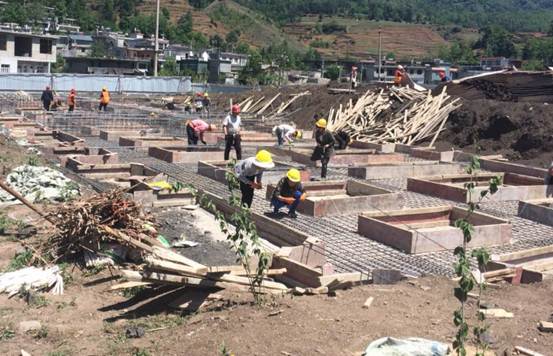

基础模板制作

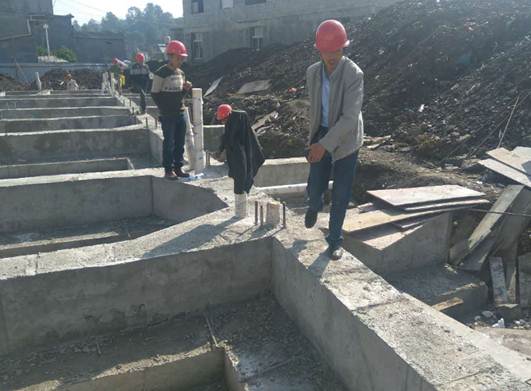

第20天,基础验收
工地热火朝天,设计师也没闲着:凌晨一点,设计方仍在进行技术交底

钢结构制作
钢构件涂装完成

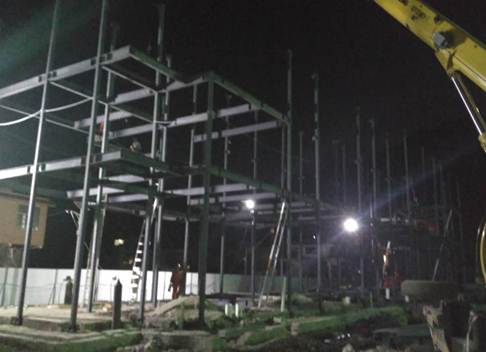

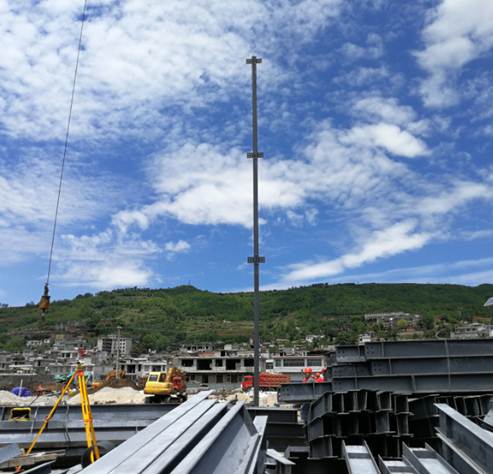

第一根钢柱吊装完毕。装配式建筑是不是和蓝天更配?
4#楼吊装完成二层

楼承板现场铺设

现场加班赶工期,方便面要多少吃多少!

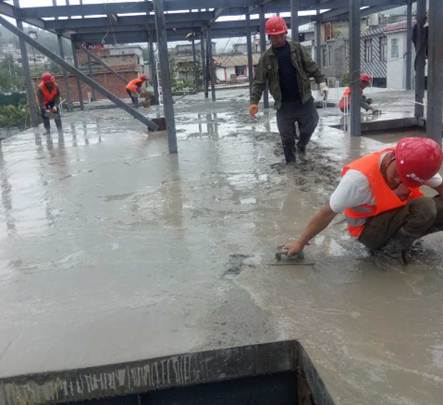

现场楼板浇筑

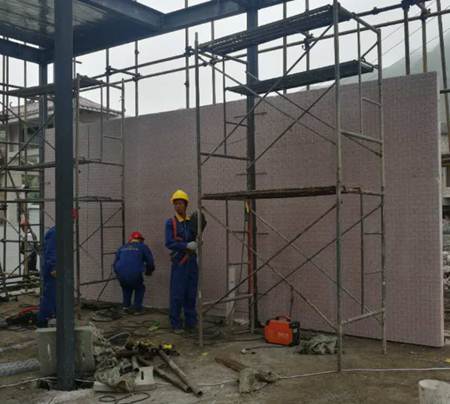

现场开始墙板安装
钢梁隔热处理
未完,待续……

目前剩余工期20天,已完成全部主体结构安装,墙板与楼板施工穿插进行中。经过严密的施工网络规划,在预定工期内完成整个工程看来已无悬念。让我们一起见证奇迹!
